политика, экономика, компромат

    |

Редакция

 |



Выездное совещание на ГПЗ Кашаган: усилен контроль сроков и безопасности


22.09.2025 04:10

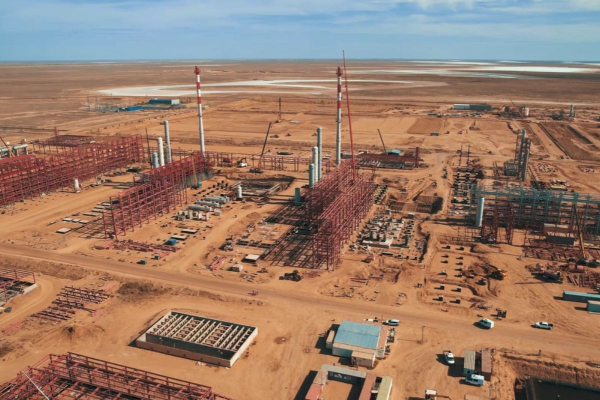

Зампред Правления АО «НК „QazaqGaz“» по новым проектам Батыржан Тергеусизов провёл выездное совещание на строительной площадке газоперерабатывающего завода на месторождении Кашаган (Атырауская область). Подрядчики представили обновлённый график СМР и планы по достижению ключевых вех до конца года.

Тергеусизов положительно оценил мобилизацию ресурсов, но поручил ускорить темпы работ, усилить контроль за качеством и безопасностью — в том числе в ночные смены — и продолжить оптимизацию производственных процессов.

Ресурсы на площадке

Задействованы 1 902 специалиста, из них 1 331 — прямой персонал; в ночные смены — порядка 165 работников.

В эксплуатации — более 356 единиц стройтехники.

Отдельный акцент — на промышленную и пожарную безопасность.

Ключевые результаты СМР

Завершены гидроиспытания: резервуар-накопитель 8 000 м³ и градирные резервуары 2 000 м³.

Блоки пожаротушения и водоснабжения (тит. 20, 40): сборка вертикальных резервуаров; по 2 из 6 РВС-5000 и по 2 из 2 РВС-1000 — гидроиспытания завершены.

Парк хранения СПБТ (тит. 09, 10): идёт сборка сферических резервуаров по 600 м³.

НВК-1: выполнены гидроиспытания более 12 км подземных трубопроводов; продолжается монтаж НВК-2.

Идут бетонные работы по фундаментам, монтаж металлоконструкций, установка технологического оборудования и площадок обслуживания, сборка РВС-5000/РВС-1000 и сферических резервуаров 600 м³ (тит. 40; 09, 10).

Выполняется огнезащитная покраска металлоконструкций.

Продолжается строительство наружных инженерных сетей (НВК-2).

Вахтовый посёлок GPCI: завершён монтаж кровли в административно-бытовом комплексе и на двух общежитиях (132 и 140 мест); ведётся прокладка кабелепроводов, монтаж электрооборудования и датчиков, подготовка теплотрассы, установка внутренних перегородок.

Процент выполнения по основным видам

  • Бетонные работы по фундаментам — 53 219 м³ (70,2%)
  • Монтаж металлоконструкций — 4 131 т (20,4%)
  • Монтаж механического оборудования — 4 275 т (44,1%)
  • Монтаж резервуаров — 1 180 т (43,6%)
  • Подземные трубопроводы — 20 101 м (43,7%)

QazaqGaz сообщает, что продолжит комплексный контроль реализации проекта, соблюдение сроков и стандартов качества и безопасности на всех этапах строительства.


Tags

В стране

»

Владимир Мазур: В 2026 году в школы Томской области по программе «Земский учитель» придут работать 23 специалиста


»

США не продлевают ДСНВ из-за планов включить в соглашение Китай


»

Под Воронежем осудили курьера, который присвоил товары на сумму 1,3 млн рублей


»

Премьер Британии может лишиться своего места из-за одного скандала


»

Путин видит хорошее будущее даже с повышением НДС


»

«Ведомости»: Минюст предлагает запретить арест имущества при малых долгах


»

Суд приговорил комика Останина к реальному сроку


»

Эксперт назвал лучший месяц для бюджетного туризма в России


»

Экс-сотрудник ЦРУ оценил шансы операции США против Кубы


»

В Мордовии произошла задержка пяти поездов из-за ДТП с грузовиком


»

Простое и вкусное печенье «Тройка»: всего 3 ингредиента и 30 минут


»

Venezolana de Televisión: Венесуэльцы требуют освободить Мадуро


»

«Нам нужно добиться»: Путин об экономике России


»

Аттракцион заблокировал туристов на 60-метровой высоте


»

Профессор Шойринг предложил теорию разгадки строительства пирамиды Хеопса



"kaspi-info.com" Copyright © 2012-2026

Редакция - [email protected]
